AG8旗舰厅公司易地扶贫配套蹊径工程即将最先水稳摊铺施工
时间:2017-12-26
泉源:原创文章
宣布:本站编辑
赤壁市易地扶贫搬家项目配套蹊径(羊楼司~羊楼洞)工程全长6.3km,红线宽10m,沿线新建2座钢筋混凝土石拱桥、排水箱涵2座、盖板涵15座、钢筋混凝土圆管涵25座,条约工期为180天。现在,该工程道排部分已完成近4km的路基,排水箱涵、盖板涵和圆管涵已所有施工完毕,桥梁部分2座石拱桥的下部结构也已进入收尾阶段。
本月,趁着晴好的天气,项目部加大职员、质料、机械装备等资源的投入,加速施工进度,完成了近1km的路基,松峰港石拱桥的18根桩基以及大兴石拱桥的2个扩大承台。现在,该工程蹊径方面即将举行土路床弯沉、压实度的检测,待试验及格后举行第一层水稳的摊铺事情;桥梁方面,大兴石拱桥已搭设支架,正在举行支架预压,待预压及格后举行拱板的钢筋、模板、混凝土浇筑事情。受到9处军用光缆的影响,该工程剩余2公里蹊径暂不可施工。为相识决这个问题,项目部起劲同业主及相关单位协调,争取早日解决问题,赢取更多的施工断面。

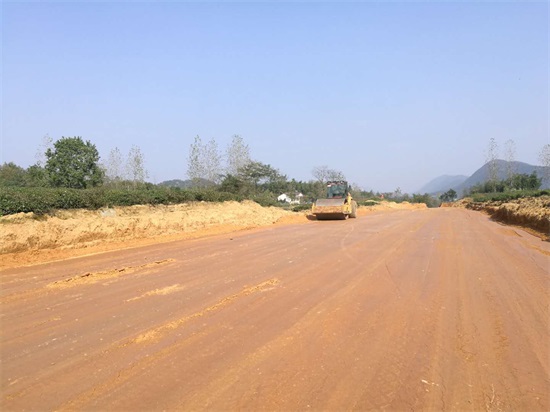

路床施工
接下来,该工程在举行2座桥梁施工的同时,将集中精神举行4km水稳的摊铺事情,实现年前完成第一层水稳摊铺的目的。
